【設備保全コスト最適化 #2】成功させる3要素
従来の「前年度準拠」「経験則依存」からの脱却には、明確な方法論が必要。ISO 55000に基づく3要素(アセット単位管理・リスク評価・財務分析)を実践的に解説。
1. 従来手法の構造的限界 - 3つの欠損と連鎖的結果
1-1. 方法論的欠損の3類型
前回記事で指摘した経験則依存型コスト管理の問題は、より精緻に分類すれば以下の3つの方法論的欠損に起因している。これらは独立した別個の問題ではなく、相互に強化し合う連鎖構造を形成している。
- 欠損①:時間軸の固定化は「前年度予算踏襲」という思考パターンに表れる。この手法は、設備劣化が線形的に進行するという暗黙の前提に立っているが、実際の設備劣化は非線形的であり、特に設計寿命を超えた老朽設備では指数関数的にコストが上昇する。したがって「前年度+α%」という線形外挿は、構造的に実態との乖離を拡大させる。さらに、この手法は外部環境変化(技術者不足による外注単価上昇、規制強化による保全要求水準の上昇等)を完全に無視しており、予算と実態のギャップが年々拡大する必然性を内包している。
- 欠損②:因果関係の不可視化は「ベテラン経験則依存」という状態に表れる。経験則は、過去の成功・失敗事例から帰納的に導かれた貴重な知見であるが、その因果メカニズムが明示的に記述されていないため、状況変化への適応性が低く、またベテラン退職とともに組織から消失する。この欠損の本質は、「なぜその保全が必要か」という根拠が、データと定量的リスク評価ではなく、個人の暗黙知に依存している点にある。したがって、組織的な学習蓄積が困難であり、同じ失敗を反復するリスクが高い。
- 欠損③:最適化視野の局所化は「事後保全中心・緊急対応依存」という運用状態に表れる。この手法は、一見すれば「実際に壊れた時だけコストが発生する」という意味で効率的に見えるが、実際には緊急対応の割増コスト、生産停止による機会損失、二次故障リスクを含めたトータルコストでは予防保全より2~3倍高くつく。さらに、緊急対応に技術者リソースが消費されることで、計画的保全・予防保全に割ける時間が減少し、結果として事後保全比率がさらに上昇するという悪循環を生む。この悪循環の本質は、短期的局所最適(目の前の緊急対応)が長期的全体最適(計画的保全によるコスト最小化)を阻害する構造にある。
1-2. 連鎖的結果の3段階メカニズム
上記3つの方法論的欠損は、以下の3段階で連鎖的に悪影響を拡大する。第一段階:可視性喪失では、設備ごと・アセットごとのコスト発生実態が把握できないため、「どの設備に優先投資すべきか」という戦略的判断が不可能となる。
集約管理(「XX工程まとめて△万円」)により、高コスト設備と低コスト設備が混在したまま予算配分され、結果として限られた予算が非効率に配分される。第二段階:予防保全機会の喪失では、可視性不足により設備劣化の兆候を事前に捉えられず、故障してから対応する事後保全が常態化する。
事後保全は前述の通り2~3倍のコストを要するため、同じ予算額で対応できる設備数が激減し、さらに予防保全の余裕が失われるという悪循環に陥る。第三段階:投資判断の麻痺では、「修理して延命」と「更新」のトータルコスト比較ができないため、投資判断が先送りされ続け、
結果として老朽設備の延命コストが累積的に膨張する。この3段階が循環することで、コスト効率は時間とともに悪化し続ける。

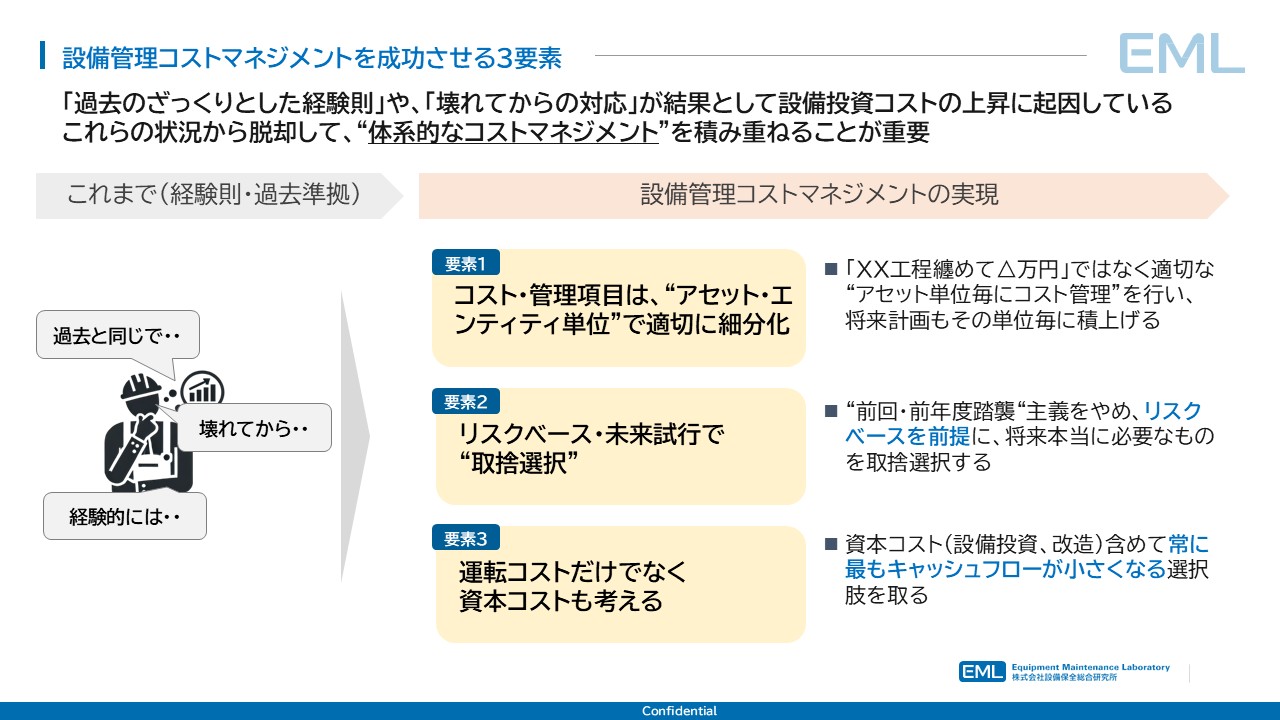

2. 体系的コストマネジメントの3要素
従来手法から脱却し、体系的なコストマネジメントを実現するには、以下の3要素が必要です:
要素 | 従来手法 | 体系的アプローチ |
|---|---|---|
------ | ---------- | ------------------ |
要素① | まとめて管理 | アセット単位で細分化 |
要素② | 前年度踏襲 | リスクベース・未来志向で取捨選択 |
要素③ | 運転コストのみ | 運転コスト+資本コストの統合 |
以下、各要素を詳しく解説します。
3. 要素① コスト・管理項目の適切な細分化
3-1. 「まとめて管理」の弊害
多くの企業では、複数の設備を「XX工程まとめて△万円」といった形で管理しています。これには以下の問題があります:
問題点のパターン
- 保全・工務部門: 「この保全履歴ってどこまでの範囲?」
- 製造部門: 「品質不具合、生産未達は結局どの装置が原因なの?」
- 生産管理部門: 「ここの成型機と配管って結局いつ、いくらで買ったの?」
- 本社: 「予算計画の根拠が不透明」
各部門で管理区分が曖昧で、以下のデータが統合されていません:
- 修理記録(保全・工務)
- 操業日報(製造)
- 日常点検(製造)
- 生産量管理・稼働率管理(生産管理)
- 固定資産(本社)
- 外注購買・予算計画(本社)

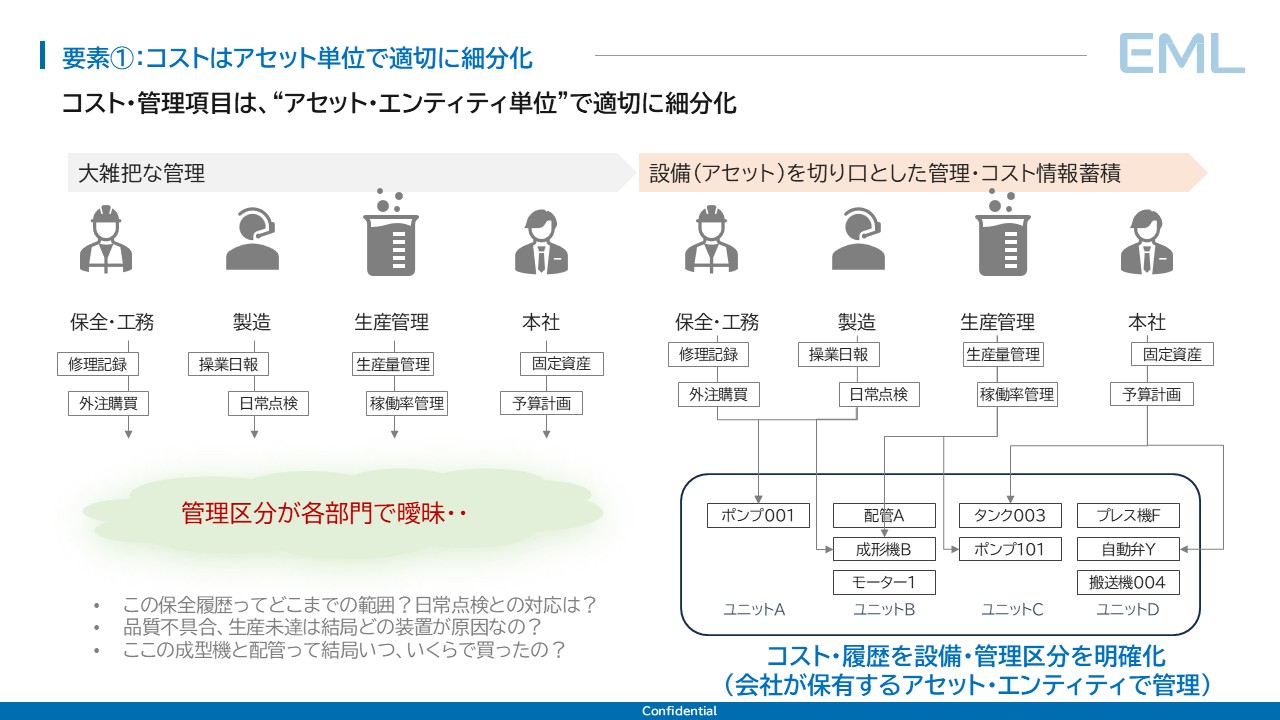

3-2. アセット・エンティティ単位での管理
解決策は、会社が保有するアセット・エンティティ単位で管理することです:
アセット・エンティティとは
- 設備を構成する最小の管理単位
- 例: ポンプ001、配管A、成形機B、モーター1、タンク003等
- 各アセットに固有のIDを付与
統合管理のイメージ
ユニットA ├── ポンプ001 │ ├── 修理記録: 2024/1/15 ベアリング交換 ¥120,000 │ ├── 日常点検: 毎日 振動・温度確認 │ ├── 稼働率: 98.5% │ └── 固定資産: 取得日 2015/4/1、取得額 ¥3,500,000 ├── 配管A │ ├── 修理記録: 2023/11/20 配管交換 ¥450,000 │ └── 固定資産: 取得日 2015/4/1、取得額 ¥2,100,000 └── モーター1 ├── 修理記録: 2024/3/10 絶縁抵抗測定 ¥15,000 └── 固定資産: 取得日 2018/6/15、取得額 ¥850,000
実現するメリット
1. コストの可視化: どの設備にいくらかかっているか明確
2. 将来予測の精度向上: 設備ごとのライフサイクルコスト推計
3. 投資判断の根拠: 設備更新vs修繕の定量的比較
4. 部門間の連携強化: 共通のアセットIDで情報統合
3-3. 実装のステップ
ステップ1: アセット台帳の整備
- 全設備のリストアップ
- 固有ID(asset_id)の付与
- 設備属性の定義(型式、仕様、設置場所等)
ステップ2: データの紐づけ
- 修理記録をアセットIDに紐づけ
- 固定資産台帳との連携
- 日常点検データとの統合
ステップ3: コスト集計の仕組み化
- アセット単位でのコスト自動集計
- 月次・年次レポートの自動生成
- ダッシュボードでの可視化
4. 要素② リスク定量評価による戦略的資源配分 - API 580/581方法論の実践的適用
4-1. 前年度踏襲主義の経済的非効率性
「前年度踏襲」という意思決定パターンは、表面上は安全で保守的な選択に見えるが、実際には深刻な経済的非効率性を内包している。この非効率性は4つのメカニズムで発生する。
第一に、リスクの高い設備への資源投入が遅れることによる重大故障リスクの蓄積である。故障確率が高く影響度も大きい「超高リスク設備」と、故障確率も影響度も低い「低リスク設備」を同等に扱うことで、限られた予算と技術者が非効率に配分される。 第二に、惰性で継続している低リスク点検項目へのコスト浪費である。過去に設定された点検項目は、設備状態の変化(新規設備への更新、運転条件の変更等)により不要化しているケースが多いが、「やめて事故が起きたら責任問題」という恐れから継続され続ける。 第三に、将来の設備劣化トレンドを無視した静的配分である。設備劣化は非線形的に進行し、特に老朽設備では加速度的にコストが上昇するため、「前年度同額」という配分は構造的に不足する。 第四に、新規リスクへの対応遅延である。規制変更、運転条件変更、外部環境変化により新たに発生するリスクに対し、前年度予算枠では対応余力がなく、結果として対応が後手に回る。
4-2. リスクベース保全の方法論的基盤 - 確率×影響度の定量化
リスクベース保全(Risk-Based Maintenance, RBM)は、石油・化学産業で1990年代に発展し、現在ではAPI 580(基本原則)とAPI 581(定量評価手法)という2つの米国石油協会規格として体系化されている。
この方法論の核心は、保全活動の優先順位を主観的経験則ではなく、定量的リスク評価に基づいて決定することにある。
リスクの定義は、以下の数式で表現される:
リスク = 故障発生確率(PoF: Probability of Failure)× 故障影響度(CoF: Consequence of Failure)
API 581では、故障発生確率(PoF)の算出に2つの方法が推奨されている。第一はGFF法(Generic Failure Frequency Method)であり、産業界の一般的故障頻度データを、個別設備の損傷係数(Damage Factor)とマネジメントシステム係数(FMS)により調整する手法である。
第二は2パラメータワイブル分布法であり、過去の故障時間データから故障確率分布を推定する統計的手法である。どちらの手法も、「なんとなく故障しそう」という主観的判断を、数値的根拠のある確率値に変換することを目的としている。
故障影響度(CoF)の評価は、API 581 Part 3で2つのレベルが定義されている。Level 1は一般的な流体を対象とした簡易評価、Level 2は任意の流体組成に対応する詳細評価である。
影響度は、人的被害(死傷者数)、環境被害(漏洩量・毒性)、生産損失(停止期間×生産額)、設備損失(修理費用)という4つの要素の合計として算出される。
これらPoFとCoFを掛け合わせてリスク値を算出し、リスクマトリクス上にプロットすることで、「どの設備に優先投資すべきか」が定量的に明確となる。
リスクレベル | PoF×CoF | 対応方針 |
|---|---|---|
------------- | --------- | ---------- |
超高リスク | 高確率×大影響 | 最優先で予防保全実施、監視強化、早期更新検討 |
高リスク | 中~高確率×中~大影響 | 計画的予防保全、予備品確保 |
中リスク | 中確率×中影響 | リスク低減施策検討(点検頻度最適化、予備機設置等) |
低リスク | 低確率×小影響 | 点検頻度削減・省略検討、コスト削減機会 |
4-3. 産業別リスク評価規格の戦略的選択
リスクベース保全の方法論は、産業特性に応じて以下の規格群として体系化されている。これらは単なる「参考文献」ではなく、数十年にわたる産業界の失敗と成功を蓄積した実践的知識体系であり、自社で一からリスク評価手法を開発するより、既存規格を適用する方が圧倒的に効率的である。
- 製造業一般・インフラ: ISO[10] 55000シリーズ(アセットマネジメント)、ISO 31000シリーズ(リスクマネジメント)
- 石油・化学・素材: API 580/581(リスクベース検査)、ASME PPC3(プロセス配管)
- 航空・宇宙: SAE JA1011/JA1012(信頼性中心保全:RCM)
- 鉄道: EN 50126(RAMS:信頼性・可用性・保全性・安全性)
- 食品: HACCP(危害分析重要管理点)
日本企業がこれら国際規格を適用する際の障壁として、「自社設備には適用できない」という思い込みがある。しかし実際には、規格は「厳密に全項目を100%適用」することを求めておらず、自社の設備特性・リスク特性に応じて「適用可能な部分から段階的に導入」するアプローチが推奨されている。
完璧な規格適用を目指して導入を先送りするより、簡易版から開始して段階的に精緻化する方が、実務的には成功確率が高い。
4-3. 簡易的なリスク評価手法
規格準拠は理想ですが、まずは簡易的な3段階評価から始めることができます:
故障発生確率(3段階)
確率 | 定義 | 例 |
|---|---|---|
------ | ------ | ----- |
大 | 過去に3回以上故障を経験 | 定期的に故障するベアリング |
中 | 過去に1回以上故障を経験、または故障兆候あり | 振動値が上昇傾向の回転機 |
小 | 過去に故障を経験したことがない | 新規設置後3年以内の設備 |
故障影響度(3段階)
影響度 | 定義 | 例 |
|---|---|---|
-------- | ------ | ----- |
大 | 故障すると生産工程が10日以上停止 | 主要な生産ライン設備 |
中 | 故障すると生産工程が1~9日停止 | 補助設備だが予備機なし |
小 | 故障しても1日以内で復旧可能、または停止不要 | 予備機あり、または並列運転可能 |
4-4. リスク評価に基づく取捨選択
リスクマトリクスを用いて、保全活動を以下のように取捨選択します:
超高リスク・高リスク(赤・濃いオレンジ領域)
- 対応: 最優先で予防保全を実施
- 検討事項: 予備品保持、監視強化、早期更新
中リスク(オレンジ・黄色領域)
- 対応: リスクを下げる施策を検討
- 検討事項: 予備品保持で影響度を緩和、点検頻度の最適化
低リスク(緑領域)
- 対応: 点検頻度の削減、または点検省略を検討
- 検討事項: コスト削減の余地
5. 要素③ OPEX-CAPEX統合によるライフサイクルコスト最適化 - EAC理論の実践的応用
5-1. 組織的分断がもたらす局所最適の罠
前回記事で指摘した「設備投資になると全然別の部署」という組織的分断は、財務学的に見れば、OPEX(Operating Expenditure:運転コスト)とCAPEX(Capital Expenditure:資本コスト)の意思決定主体が分離していることを意味する。
この分離は、一見すれば合理的な組織設計(保全部門は日常業務、設備投資部門は戦略的投資を担当)に見えるが、実際には深刻な局所最適の罠を生み出している。
この罠のメカニズムは以下の通りである。保全部門は、予算制約の中でOPEX(修理費・点検費)を最小化しようと努力する。一方、設備投資部門は、投資案件のROI(Return on Investment)を最大化しようと努力する。
しかし両部門の最適化は独立に行われるため、全社的に見たトータルライフサイクルコストは最小化されない。具体例を挙げれば、老朽設備Xに対して保全部門は「今年も500万円かけて修理して使い続ける」と判断し、設備投資部門は「更新には2,000万円かかるので投資優先順位が低い」と判断する。
しかし、もし設備Xの残存使用年数が5年であり、年間500万円の修理コストが今後も継続するなら、5年間で累計2,500万円のOPEXがかかる。一方、今2,000万円で更新すれば、以後の修理コストは年間100万円に削減でき、5年間で累計500万円となる。
この場合、トータルライフサイクルコストは更新ケース(2,000万円+500万円=2,500万円)の方が、修理継続ケース(2,500万円)と同等か、割引率を考慮すれば有利である。
しかし組織的分断により、この比較がなされないまま、修理継続という局所最適が選択され続ける。
5-2. EAC(等価年間コスト)の理論的基盤と実務的意義
この組織的分断を克服するのがEAC(Equivalent Annual Cost:等価年間コスト)という財務工学的手法である。EACは、資本予算理論(Capital Budgeting)における標準的ツールであり、異なる時間軸・異なるコスト構造を持つ投資案を年間コストベースで比較可能にする手法である。
EACの基本式は以下の通りである:
EAC(i) = CR(i) + OC(i) CR(i): 資本回収コスト(Capital Recovery Cost) OC(i): 運転コスト(Operation Cost) i: 割引率(企業の要求収益率)
ここで資本回収コスト CR(i) は、初期投資額を設備寿命にわたって年金化(annualize)したものであり、以下のように算出される:
CR(i) = (初期投資額 - 残存価値の現在価値) × 年金係数(i, N) N: 設備寿命(年)
運転コスト OC(i) は、年間の保全費用・修繕費用・エネルギー費用等の合計である。重要なのは、これらのコストが将来にわたって変動する場合(例:老朽化により修繕費が年々増加)、その変動を現在価値に割り引いた上で年金化する点である。
EAC手法の実務的意義は、時間軸の異なる選択肢を公平に比較できる点にある。例えば、「安価だが寿命が短い設備A(初期投資1,000万円、寿命5年)」と「高価だが寿命が長い設備B(初期投資2,000万円、寿命10年)」を比較する場合、単純に初期投資額だけで判断すれば設備Aが有利に見える。
しかしEACで評価すれば、設備Aは5年後に再度1,000万円の投資が必要であり、10年間トータルでは設備Bより高コストとなる可能性がある。Wall Street Mojoの解説によれば、EACは「不均等な寿命を持つ資産の比較」「リースvs購入の判断」「設備更新タイミングの最適化」といった実務的意思決定において不可欠なツールとされている。
5-3. Defender-Challenger法による最適更新タイミングの決定
EAC理論のさらに高度な応用が、Defender-Challenger法である。この手法は、「既存設備(Defender:防御者)を使い続ける」vs「新規設備に更新する(Challenger:挑戦者)」という意思決定において、毎年の時点でどちらが有利かを動的に評価する手法である。
Defender-Challenger法の核心は、以下の比較を毎年実施することにある:
EAC(Defender, 1年延命) vs EAC(Challenger, 新規導入)
既存設備のEACは、残存使用年数が短くなるほど上昇する(初期投資を短期間で回収する必要があるため)。一方、老朽化により運転コストも上昇する。したがって、ある時点で Defender のEACが Challenger のEACを上回った瞬間が、最適更新タイミングとなる。
この手法の実務的価値は、「なんとなく古くなってきたから更新」という主観的判断を、「EAC比較により定量的に更新タイミングを決定」という客観的判断に転換できる点にある。
GoCardlessの分析によれば、EAC手法を適用することで、企業は設備更新の先送りによる過剰なOPEXコスト負担と、過早な更新による過剰なCAPEX負担の両方を回避し、ライフサイクルコスト全体を最小化できる。
- 人件費
Defender-Challenger Method
設備更新判断でよく使われる手法です:
- Defender(現状維持): 現在の設備を使い続けた場合のEAC
- Challenger(代替案): 新設備に更新した場合のEAC
EACが小さい方を選択します。
5-4. 実践例
例: 老朽化したポンプの更新判断
Defender(現状維持):
- 年間修繕費: ¥500,000(増加傾向)
- 予想寿命: 残り5年
- EAC: ¥550,000/年
Challenger(設備更新):
- 初期投資: ¥3,000,000
- 年間修繕費: ¥100,000(新品のため低い)
- 設備寿命: 15年
- EAC: ¥450,000/年
→ Challengerが有利(年間¥100,000のコスト削減)
6. 3要素の統合実践
6-1. 統合フレームワーク
3要素を統合したコストマネジメントの実践フローは以下の通りです:
ステップ1: アセット台帳整備(要素①) ↓ ステップ2: 各アセットのコスト集計 ↓ ステップ3: リスク評価(要素②) ↓ ステップ4: リスクマトリクスによる優先順位付け ↓ ステップ5: EAC評価(要素③) ↓ ステップ6: 最適な保全計画・投資計画の策定
6-2. 導入効果
3要素を統合することで、以下の効果が期待できます:
1. コスト削減: 10-20%の保全コスト削減(実績例)
2. 予算精度向上: 根拠のある予算編成
3. 投資判断の迅速化: データドリブンな意思決定
4. リスク低減: 重大故障の未然防止
5. 部門間連携: 共通言語による円滑なコミュニケーション
まとめ - 3要素統合フレームワークの理論的基盤と実践的意義
本記事が提示した設備管理コストマネジメントの3要素統合フレームワークは、以下の理論的基盤と実践的意義を持つ:
- 第一要素:アセット・エンティティ単位細分化は、ISO 55000アセットマネジメント国際規格が要求する「アセットの識別と記録」の実践的実装である。「XX工程まとめて△万円」という集約管理から、個別アセットごとのコスト可視化への転換により、戦略的投資判断の根拠が確立される。この細分化は単なる事務作業の増加ではなく、意思決定の質的向上をもたらす投資である。
- 第二要素:リスク定量評価による戦略的資源配分は、API 580/581規格が体系化したPoF(故障発生確率)×CoF(故障影響度)マトリクスの実践的適用である。「前年度踏襲」という静的配分から、リスク値に基づく動的配分への転換により、限られた予算と技術者を最大効率で活用できる。この転換は、「手抜き」ではなく科学的根拠に基づく合理的資源配分である。
- 第三要素:OPEX-CAPEX統合によるライフサイクルコスト最適化は、財務工学におけるEAC(等価年間コスト)理論の実践的応用である。保全部門と設備投資部門の組織的分断を克服し、「修理延命」vs「設備更新」という異質な選択肢を年間コストベースで公平に比較することで、局所最適の罠から脱却し全体最適を実現できる。Defender-Challenger法による動的評価は、設備更新タイミングの最適化を可能にする。
これら3要素の統合適用が、2030年転換点を4年後に控えた日本企業にとって「望ましい改善」ではなく「生存のための必然」である理由は、前回記事で論じた構造的圧力(老朽化加速・技術者減少)に対する唯一の実効的対抗策だからである。
次回記事では、第一要素「アセット単位管理」の具体的実装手順を、CMMS/EAMシステム導入の実務的観点から詳述する。
参考文献
[1] ISO 55000シリーズ(アセットマネジメント国際規格)
https://www.iso.org/standard/55089.html
[2] ISO 31000シリーズ(リスクマネジメント国際規格)
https://www.iso.org/standard/65694.html
[3] Exploring API 581: Delving into Risk-Based Inspection Calculations | Cenosco
[4] Risk-Based Inspection (RBI) Services | API 580, API 581 Compliance Experts
[5] Terminology Explained: What is Risk-Based Inspection (RBI)? | DNV
[6] Equivalent Annual Cost (EAC) - What is it, Formula, Calculation | Wall Street Mojo
[7] What Is Equivalent Annual Cost (EAC)? | GoCardless
[8] Equivalent annual costs and benefits | ACCA
[9] ASME PPC3(設備交換経済性評価)
https://www.asme.org/codes-standards/
[10] ISO 55002(アセットマネジメント実装ガイド)
https://www.iso.org/standard/70402.html
次回予告
第3回: アセット単位管理の実践 - 「XX工程まとめて△万円」からの脱却
アセット台帳の具体的な作成方法
アセットIDの設計と付与ルール
既存データ(修理記録、固定資産等)との統合手順
CMMS(Computerized Maintenance Management System)の活用
EMLink等のクラウドサービス導入事例
