【設備保全コスト最適化 #4】設備更新か、延命か — 運転コストと資本コストを一つの物差しにするEAC(等価年間コスト)
「設備を更新するか、延命するか」に答えを出すには、修繕費(運転コスト)と設備投資(資本コスト)を同じ物差しに載せる必要がある。EAC(等価年間コスト)=CR+OCの考え方と最適更新周期の計算例、Defender-Challenger手法の実務5ステップに加え、停止リスクの水準を揃えてから比較するという大前提、埋没費用と補修履歴の使い分け(過去の金額は捨て、過去の事実は使う)までを実践的に論じる。

1. なぜ運転コストだけでは判断を誤るのか
1-1. 「修繕費の議論」と「設備投資の議論」の分断
第1回で紹介した現場の声のひとつに、「設備投資になると全然別の部署」というものがあった。日常の点検費・修繕費は保全部門の予算で管理される一方、設備の更新や大型改造は投資案件として本社や企画部門の稟議に乗る。この組織的な分断の結果、「修理し続けた場合の総コスト」と「更新した場合の総コスト」が一度も同じ表の上で比較されないまま、老朽設備の延命が既定路線になっている現場は少なくない。
しかし設備のライフサイクル全体で見れば、修繕費の積み上げと更新投資は連続した一つのキャッシュフローである。どちらか一方だけを見て「今年の修繕費は予算内に収まったから問題ない」と判断することは、家計に例えれば、修理代のかさむ古い車を「今月の出費は車検代だけだったから大丈夫」と乗り続けるのに似ている。問われるべきは単年の支出ではなく、保有し続けること自体のコストである。
1-2. 意思決定の物差しは「将来キャッシュフロー」
近年、株式市場において"資本コスト"が強く意識されるようになり、プラント・工場の現場を統括する設備管理技術者にも、EAM(Enterprise Asset Management:企業資産管理。設備を資産と見立て、最小の資本で最大の成果を上げるための取組全般)の考え方の浸透が求められ始めている。確実な業務遂行と厳格なコスト管理(How)、CBMやRBMを活用した効率的な設備管理(What)に加えて、経済性工学(Engineering Economics)に基づく合理的な意思決定(Why)が、現代の設備管理技術者に求められる第3の役割である。
経済性工学は、企業の最適資源配分や複数計画の意思決定を数理的に判断するための手法体系であり、その根幹は「将来キャッシュフローをベースに意思決定を行う」という原則にある[1]。計画的な設備運用を「資本コスト(CR)」と「運転コスト(OC)」の集合として捉え、時間を考慮したキャッシュフローの天秤にかける——本記事で扱うEACもDefender-Challenger手法も、すべてこの原則の上に成り立っている。
1-3. 前提概念① — 割引現在価値:今の100万円と2年後の100万円は等価ではない
将来キャッシュフローで意思決定するために、まず押さえるべき概念が割引現在価値(DPV: Discounted Present Value)である。これは「将来得られる価値を、現在の価値に換算するといくらになるか」を求めるための指標である。
例えば割引率を10%とすると、2年後に受け取る100万円の現在価値は、100万円 ÷ (1+10%)² = 82万6,446円にしかならない。逆に言えば、手元の82万6,446円を年率10%で運用できるなら2年後には100万円になる。つまり「いつ発生するキャッシュフローか」によって、同じ金額でも価値が異なるのである。
設備投資の文脈でこの割引率に相当するのが、企業が設定する期待収益率(投下資本に対して最低限期待するリターン。資本コスト率とも呼ばれる)である。5年後に発生する更新費用と、毎年発生する修繕費を比較するには、すべてのキャッシュフローをこの率で現在価値に割り戻して足し合わせる必要がある。公共事業の費用便益分析において国土交通省が社会的割引率4%で費用・便益を現在価値化しているのも[2]、米国連邦政府がLCC(ライフサイクルコスト)評価の標準手法として割引計算をハンドブックに定めているのも[3]、同じ考え方である。
1-4. 前提概念② — 埋没費用:「あの設備には2億円かけたのに」を捨てる
もう一つの前提概念が埋没費用(Sunk cost:サンクコスト)である。埋没費用とは、すでに発生してしまい回収できない費用のことであり、意思決定においては考慮してはならない。
「あの設備は導入に2億円かけたのだから、簡単には捨てられない」という感覚は、現場では極めて根強い。しかし過去に支払った取得費用は、今後どの選択肢を選ぼうと戻ってこない。意思決定に影響を与えるのは「現時点からどれだけのキャッシュフローが見込めるか」だけであり、過去に発生した費用への「もったいない」という意識は、より効果的な代替案を排除する方向に判断を歪める。
この原則は、後述するDefender-Challenger手法における現有設備の価値評価に直結する。現有設備の価値は「過去にいくらで買ったか」(簿価や取得原価)ではなく、「今この瞬間に売却したら獲得できる価値」で置くのが原則である[1]。取得原価との差額はすでに埋没しており、これからの意思決定には関係がないからである。
ただし、ここで混同してはならない重要な区別がある。「過去に支払った金額」を意思決定から除外することと、「過去の補修履歴」を将来予測に使うことは、まったく別の話である。過去の取得原価や修繕費の累計額そのものは埋没費用であり判断材料にならない。しかし、いつ・どの部位が・どのように壊れ、何を交換し、どれだけの工数を要したかという補修履歴は、将来の運転コストと故障確率を見積もるための最重要のインプットである。実際、後述するDefender-Challenger手法においても、将来OCの算定には過去の当該設備・類似設備の検査手法・補修履歴・コストを反映することが前提とされている。国際規格ISO 14224が、設備の信頼性・保全データ(故障データ・保全データ)を標準形式で収集・交換する枠組みを定めているのも[5]、この履歴データこそが将来の意思決定の質を決めるからにほかならない。「過去の金額は捨て、過去の事実は使う」——埋没費用の原則は、こう補って初めて実務で正しく機能する。

2. EAC(等価年間コスト)— 運転コストと資本コストを一つの物差しに載せる
2-1. 資本コスト(CR)と運転コスト(OC)
準備が整ったところで、本記事の中核概念を定義する。経済性工学では、計画的な設備運用に伴うコストを次の2つに大別する[1]。
- 資本コスト(CR: Capital recovery cost): 生産設備そのものを保有するための費用。「現在の設備価値」と「利用終了時の売却価値」の差額を、保有期間にわたって年割りしたものと考える。設備は古くなるほど価値を失っていくが、利用終了後に売却(あるいは転用)できるケースがあるため、その回収分を差し引いて評価する
- 運転コスト(OC: Operating cost): 生産設備を維持運営するためのO&Mコスト全般。点検費、外注工事費、消耗品費、社内人件費などが含まれる(維持コストとも呼ばれる)
そして、この2つを合算した年間あたりの総コストがEAC(等価年間コスト:Equivalent Annual Cost。AEC=Annual Equivalent Costとも表記される)である。

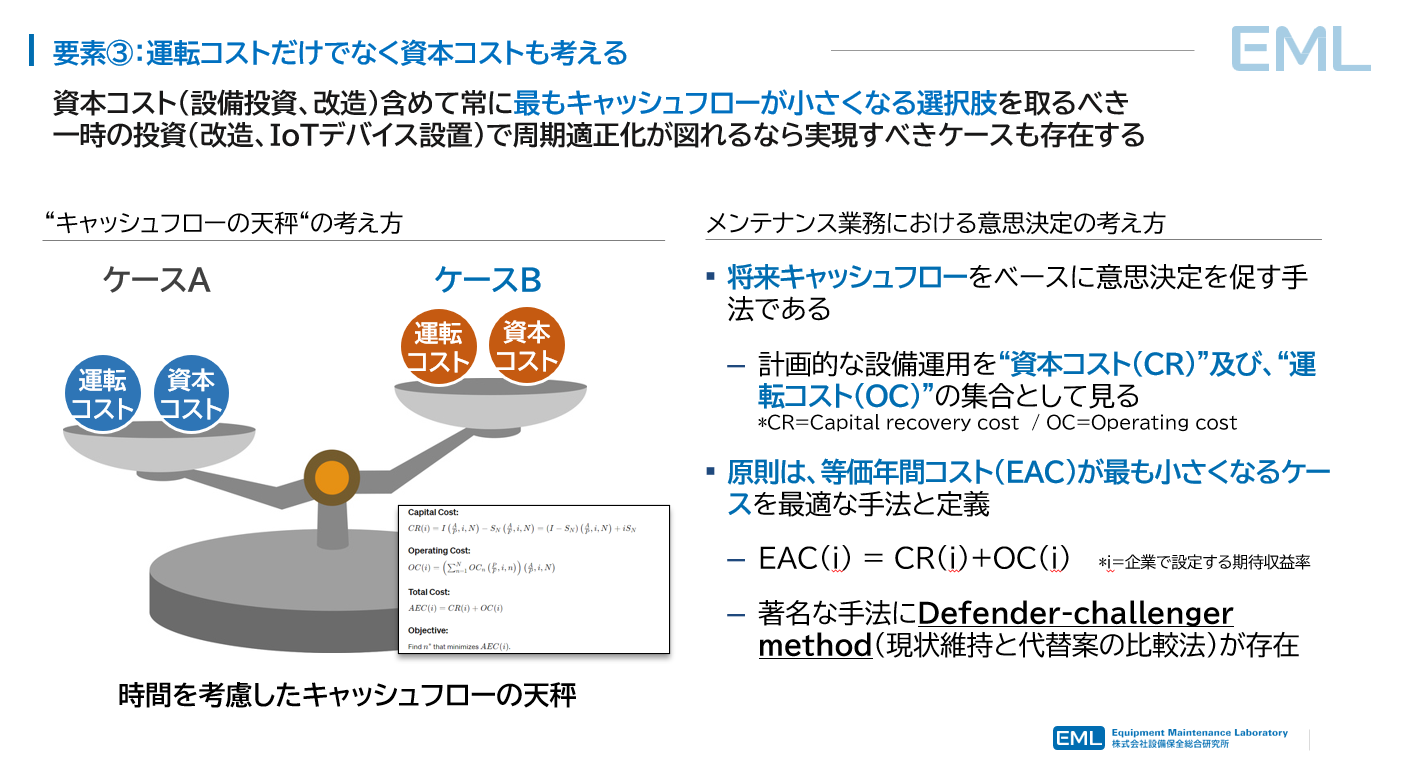

EAC(i) = CR(i) + OC(i) (i=企業で設定する期待収益率)
原則として、EACが最も小さくなるケースを最適な意思決定と定義する[1]。単純な式に見えるが、CRとOCの双方が期待収益率iを織り込んだ「現在価値ベース」の年割りコストである点が重要である。これにより、発生時期の異なる初期投資・売却収入・毎年の修繕費が、すべて「年間いくら」という同じ単位に換算され、初めて比較可能になる。
2-2. 式の構造 — 資本回収係数で「年割り」する
EACの計算は、専用ツールがなくてもExcelで実行できる。構造を理解するために、2つの構成要素を式で示す[1]。
CR(i) = I ×(A/P, i, N)− S_N ×(A/F, i, N) OC(i) = [ Σ OC_n ×(P/F, i, n)] ×(A/P, i, N)
記号の意味は以下の通りである。
- I: 現在の設備価値(新規導入なら初期投資額、現有設備なら現時点の売却可能価値)
- S_N: N年後の売却価値(サルベージバリュー)
- OC_n: n年目に発生するO&Mコスト
- (A/P, i, N): 資本回収係数。現在の金額を「利率iでN年間の均等年払い」に換算する係数。住宅ローンの毎年の返済額を求める係数と同じものである
- (A/F, i, N): 減債基金係数。N年後の金額を毎年の均等積立額に換算する係数
- (P/F, i, n): 現価係数。n年後の金額を現在価値に割り戻す係数(1-3節で用いた 1/(1+i)ⁿ である)
言葉で言い換えれば、CRは「初期投資をN年ローンの年払いに換算し、そこから売却回収分の年換算額を差し引いたもの」、OCは「毎年ばらばらに発生するO&Mコストをいったん現在価値に集約し、改めてN年間の均等年払いに敷き直したもの」である。
2-3. EACはU字を描く — 最適更新周期の存在
EACの構造を理解すると、重要な性質が見えてくる。生産設備には「同じ稼働を求める場合、利用年月が長いほど維持費用が上がる」という大原則がある。一方でCRは、保有期間Nを長く取るほど初期投資の年割り負担が薄まり、小さくなっていく。
つまり保有期間Nを横軸に取ると、OCは右肩上がり、CRは右肩下がりとなり、両者の和であるEACはU字カーブを描く。設備が古くなるにつれて維持コストが上がるという前提の下では、EACが最小となる一意な点が存在する。この点こそが、将来キャッシュフローを最適化する更新周期——「何年使って更新するのが最も合理的か」の答えである。
3. 計算例 — 「何年ごとに更新するのが最適か」を解く
3-1. ケース設定
考え方を具体化するため、単一機器の最適ライフサイクルを問う簡単なモデルケースを解いてみよう。前提は以下の通りである。
- ある工場のメイン加工機を、初期投資10,000千円で今年導入する
- O&Mコストは初年度1,500千円、翌年以降は定期点検・オーバーホール箇所の増加により毎年15%ずつ増加する
- 設備の価値は毎年20%ずつ減損し、その年の設備価値で任意に売却できる
- 最大稼働期間(設備寿命)は10年
- 当該企業の期待収益率(≒資本コスト率)は10%
問いはシンプルである。この設備は何年ごとに一式更新するのが最適か?
3-2. 「5年更新」のキャッシュフローを組み立てる

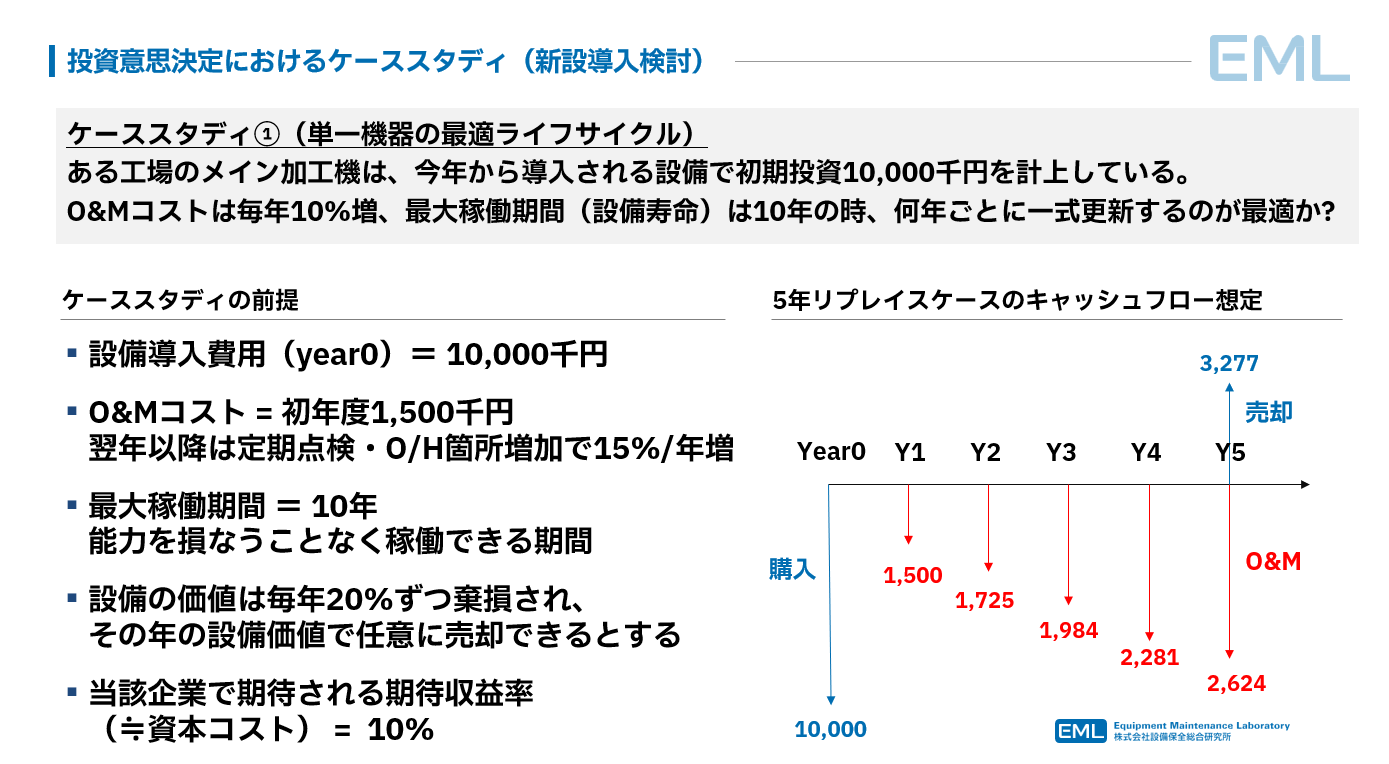

例として5年で更新するケースを考える。キャッシュフローは、Year0に投資▲10,000千円、Y1からY5にかけて増加するO&Mコスト(1,500→1,725→1,984→2,281→2,624千円)、そしてY5末に売却収入+3,277千円(10,000千円×0.8⁵)という形になる。
これを2-2節の式に当てはめる。期待収益率10%・5年の資本回収係数(A/P, 10%, 5)は0.2638であるから、
- CR = 10,000×0.2638 − 3,277×0.1638 = 2,638 − 537 = 約2,101千円/年
- OC = O&Mコスト5年分の現在価値合計(約7,467千円)× 0.2638 = 約1,970千円/年
- EAC = 2,101 + 1,970 = 約4,071千円/年
「5年周期で更新し続けた場合、この加工機の保有・運用には年間およそ407万円かかる」という換算である。単年の修繕費(150万〜260万円)だけを眺めていては決して見えない、資本コスト込みの"真の年間コスト"がこの数字である。
3-3. 更新周期別にEACを比較する

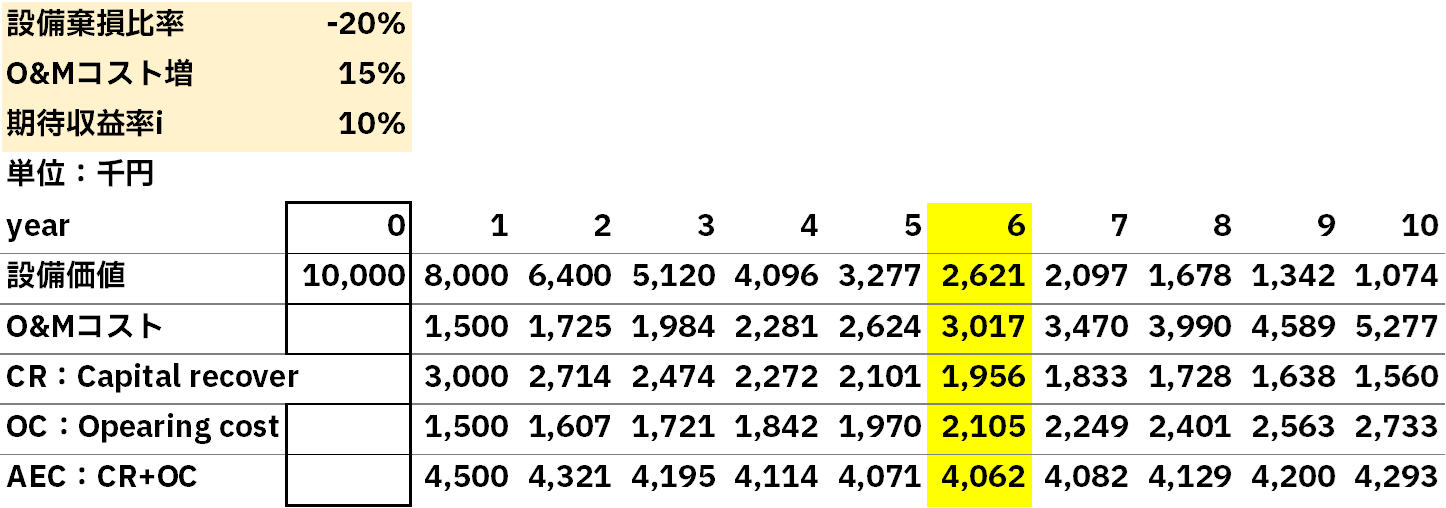

同じ計算を更新周期N=3〜10年について実行した結果が以下である(上記前提に基づく筆者計算。単位:千円/年、端数処理により合計が一致しない場合がある)。
更新周期 | CR(資本コスト) | OC(運転コスト) | EAC(等価年間コスト) |
|---|---|---|---|
3年 | 2,474 | 1,721 | 4,195 |
4年 | 2,272 | 1,842 | 4,114 |
5年 | 2,101 | 1,970 | 4,071 |
6年 | 1,956 | 2,105 | 4,062(最小) |
7年 | 1,843 | 2,249 | 4,093 |
8年 | 1,737 | 2,402 | 4,138 |
10年 | 1,560 | 2,733 | 4,293 |
CRが単調に減り、OCが単調に増える中で、EACは6年更新で最小(約4,062千円/年)となる。これがこのケースの理論解である。
ただし注目すべきは、5〜7年のEACがほぼ同水準(差は年間3万円程度)に収まっている点である。U字カーブの底は平坦であることが多く、「6年ちょうどでなければならない」わけではない。実務的な含意はむしろ、寿命いっぱいの10年まで使い続けると最適解より年間23万円(約6%)割高になること、そして底が平坦だからこそ結論は前提データの精度に大きく左右されることの2点である。O&Mコストの増加率や売却価値の減損率が変われば、U字の底は動く。だからこそ、根拠のある実績データの蓄積が意思決定の質を決める。


3-4. 「現実はここまで単純化できない」
もっとも、ここで正直に付け加えるべき注釈がある——現実は、ここまで単純化できない。
実際の設備は、O&Mコストが毎年きれいに15%ずつ増えたりはしない。法定点検の年に費用が跳ね、突発トラブルで一時的に膨らみ、それ以外の年は落ち着く。売却価値も簿価通りには動かない。さらに現実の意思決定は「新品を何年で更新するか」ではなく、「今ある設備を使い続けるか、代替案に乗り換えるか」という形で現れる。この現実の複雑さに対応するための実務手法が、次章のDefender-Challenger手法である。
4. Defender-Challenger手法 — 現状維持と代替案を同じ土俵で比較する
4-1. 手法の骨格
Defender-Challenger methodは、経済性工学における設備更新解析(replacement analysis)の代表的手法であり、現有設備(Defender:防衛者)と代替案(Challenger:挑戦者)のEACをそれぞれ算出して比較する[1]。「継続 vs 更新」という漠然とした議論を、「DefenderのEAC vs ChallengerのEAC」という定量比較に変換するフレームワークである。
このとき1-4節の埋没費用の原則が効いてくる。Defenderの設備価値は取得原価ではなく「今売却したら得られる価値」で評価する。また比較の公平性を保つため、Defender・Challengerの双方が「それぞれ取りうる最適な運用」を前提とする必要がある。そしてもう一つ、比較が成立するための大前提が次節のテーマである。
4-2. 比較の大前提 — 「同じサービス水準・同じリスク水準」に揃える
DefenderとChallengerの比較が意味を持つのは、両者が同じ役割を、同じリスク水準で果たすという前提が成立しているときに限られる。経済性工学において、代替案の経済比較は同一のサービス要求を満たすことを前提に行うのが原則であり[1]、生産能力や停止リスクの異なる案のEACをそのまま並べれば、それは「安い案を選ぶ」比較ではなく「リスクの高い案を選ぶ」比較にすり替わってしまう。
この観点で最も警戒すべきは、Defenderの極端な形である「何もしない(修繕も最小限に抑えて使い続ける)」という選択肢である。見かけのEACは当然安くなる。しかし老朽設備の故障確率は年々上昇するため、突発停止による生産機会損失、緊急修理の割増費用、二次被害や事故対応といった費用が、「発生確率×影響額」の期待値として将来キャッシュフローに上乗せされていく。つまり「何もしない」案のキャッシュフローは、リスク要因によって上振れする可能性を構造的に内包しており、これを無視した比較は経済性評価の体裁をとった先送りにすぎない。
この問題を扱う枠組みは、前回の記事で論じたリスク評価そのものである。リスク=POF(故障確率)×COF(故障影響度)を金額換算し、期待故障コストとして各案のOCに算入することで、初めて「何もしない」案は他の案と同じ土俵に乗る。国際規格の文脈でも、アセットマネジメントとは「コスト・リスク・パフォーマンスのバランスを取りながらアセットから価値を実現する活動」と位置づけられており[4]、コストの最小化はリスクとパフォーマンスの水準とセットでなければ意味を持たない。
実務の手順としては、①各案が満たすべき停止リスク・安全リスクの許容水準を先に定義する、②その水準を達成するための対策費(点検強化、予備品確保、冗長化、期待故障コスト等)を各案のキャッシュフローに織り込む、③その上でEACを比較する——という順序を守ることである。リスク水準を固定してからコストを比較する。この規律が、経済性評価を「安物買いの銭失い」に堕落させないための防波堤となる。
4-3. 実務の5ステップ
当社では、Defender-Challenger手法の実務プロセスを「過去データ収集・構造化」「将来コスト予測」「意思決定」の3フェーズ・5ステップで整理している。
- STEP1(CRデータ採取): 現有設備の現在価値を固定資産台帳等から採取する。代替案が新規設備更新の場合はその見積価格を取得する
- STEP2(OCデータ採取): 現有設備のO&Mコストを分類・構造化して採取する。周期・突発・継続発生などのサイクル別、法令・自営などの分類別に整理する
- STEP3(将来生産維持コスト予測): CRは売却可能性を勘案して将来価値を予測する(残存簿価×係数が一般的)。OCは分類ごとに必要性を議論し、インフレ率等を乗じて将来予測値を出す
- STEP4(代替案の維持コスト予測): Challengerが新規設備導入の場合は、OCコストの見積に対してO&M低減効果を算定する
- STEP5(意思決定に必要なデータ分析): ExcelシートでOC・CR・EACを計算する。パターン分けが必要な場合はパターン毎に計算してEAC最小のケースを推計する(より複雑な場合は線形計画法を利用する)
4-4. STEP1・2 — 過去データの採取と構造化がすべての土台
5ステップの中で最も労力を要するのが、最初の過去データ採取である。地味な工程だが、正確な意思決定は確実なデータ収集の上にしか成立しない。採取すべきデータは年次単位で以下のように構造化する。
CRデータは「設備価値」と「大型改造費用(バランスシートに計上されるもの)」の2系統である。データソースは固定資産台帳であり、記載の残存簿価をベースに「今この瞬間に売却したら獲得できる価値」を現在価値と置く。 OCデータは4分類で構造化する。①点検費(法定点検:高圧ガス・消防・労安等/自営点検:所内手順書等/メーカー点検:推奨周期等)、②修繕費(法定工事/自営工事:トラブル対応・周期対応)、③消耗品、④人件費(日常点検の日勤・夜勤/自営工事等に係る所内人件費)である。データソースとしては所内経費実績、購買実績データ、所内労務費Net単価表(時間単価一覧表)、点検に係る時間などが挙げられる。
この分類体系は、本シリーズ第2回で論じた「アセット・エンティティ単位のコスト管理」と直結している。設備単位でコスト履歴が紐づいていなければ、そもそもDefenderのOCデータが作れない。第1要素(アセット単位管理)が第3要素(運転・資本の統合管理)の前提条件になっているのである。
4-5. STEP3・4 — 将来コスト予測は「不変・増加・切り詰め」を峻別する
過去データが揃ったら、将来コストの予測に移る。ここでの要諦は、過去のデータを前提に「A. 不変なもの、B. 増加するもの、C. 切り詰められるもの」を峻別することである。実務上の論点は次のように整理できる。
- 法定点検・法定工事(高圧ガス、消防、労安等)は原則周期通りに実施する(不変)
- 自営点検・メーカー点検は、過去実績を鑑みて周期の延長または短縮を検討する(切り詰め・最適化の余地)
- トラブル工事費用は将来の発生リスクを鑑みて検討する(通常は計上しない)
- 人件費はネット単価に実施時間を掛けて算出する
- 各コストはインフレ率等を考慮する
- 設備の売却可能価格は固定資産台帳の簿価推移×係数で推計する(売却不可の場合は現在価値・将来価値ともゼロと置く)
4-6. STEP5 — 構造化されたコスト表がそのまま意思決定の武器になる
実在プラントを模した例として、2018年度から2029年度までの12年分のOC/CR構造化表をイメージしてほしい。過去実績(STEP1・2)では、例えば2020年度にトラブル対応8,700千円が突発計上されてOC合計が15,530千円まで跳ね上がる一方、翌年は4,760千円に落ち着く——という現実的な凸凹が可視化される。将来予測(STEP3)では、法定点検の周期年に点検費が膨らみ、その他の費目はインフレ率を織り込んで漸増する形が組まれ、CR(設備価値)は残存簿価の減衰カーブとして推移する。
このように構造化された表があれば、「このまま使い続ける(Defender)」のEACと、「更新する/大型改造する/IoTデバイスを設置して点検を効率化する(Challenger)」のEACを、同じフォーマット上で比較できる。第1回で「一時の投資(改造、IoTデバイス設置)で周期適正化が図れるなら実現すべきケースも存在する」と述べたのはまさにこの構図であり、DX投資の経済性評価もまた、EACという共通の物差しの上で議論できるのである。
5. 検証における注意事項 — 手法を機能させる3つの前提
5-1. 意思決定における留意点チェックリスト
Defender-Challenger手法は強力だが、前提を欠くと「精緻に見えるが誤った結論」を導く。当社は意思決定の前提となるチェックリストとして、次の3項目を挙げている。
- 各設備の最大ライフサイクル(継続運転可能な期間)内を前提として検討している — 対象設備の寿命・稼働管理が十分で、緊急トラブルによる稼働停止は考慮しない。もしくは、緊急トラブルに必要とされるコスト・年次が考慮されている
- 各ケース(Defender/Challenger)において、それぞれ取りうる最適な手法を選択している — Defender(継続)は将来最も低コストなO&M手法で実行し、Challenger(代替案)は同一設備投資に対してそれぞれ最適なO&M手法で実行する前提を置く。どちらか一方だけ非効率な運用を前提にすれば、比較は当然歪む
- 将来OC(Operating Cost)の算定には、過去の実績・意思決定要素を充分に反映する — 過去の当該設備または類似設備の検査手法、補修履歴、コストを反映して計算する
3項目に共通するのは、手法の巧拙よりもデータの収集と整理がカギを握るという点である。第1のチェック項目は、4-2節で論じた「リスク水準を揃えてから比較する」原則の裏返しである——緊急トラブルを「考慮しない」と置くならその前提が成立する保全水準を、考慮するならそのコストと発生年次を、いずれにせよ明示的に扱わなければならない。第2のチェック項目は前回の記事で論じたRBMとも接続する。Defenderの「最も低コストなO&M手法」を特定するには、リスクベースで保全の要否を取捨選択できていることが前提になるからである。
5-2. 成功の条件は「手法」ではなく「データの蓄積」

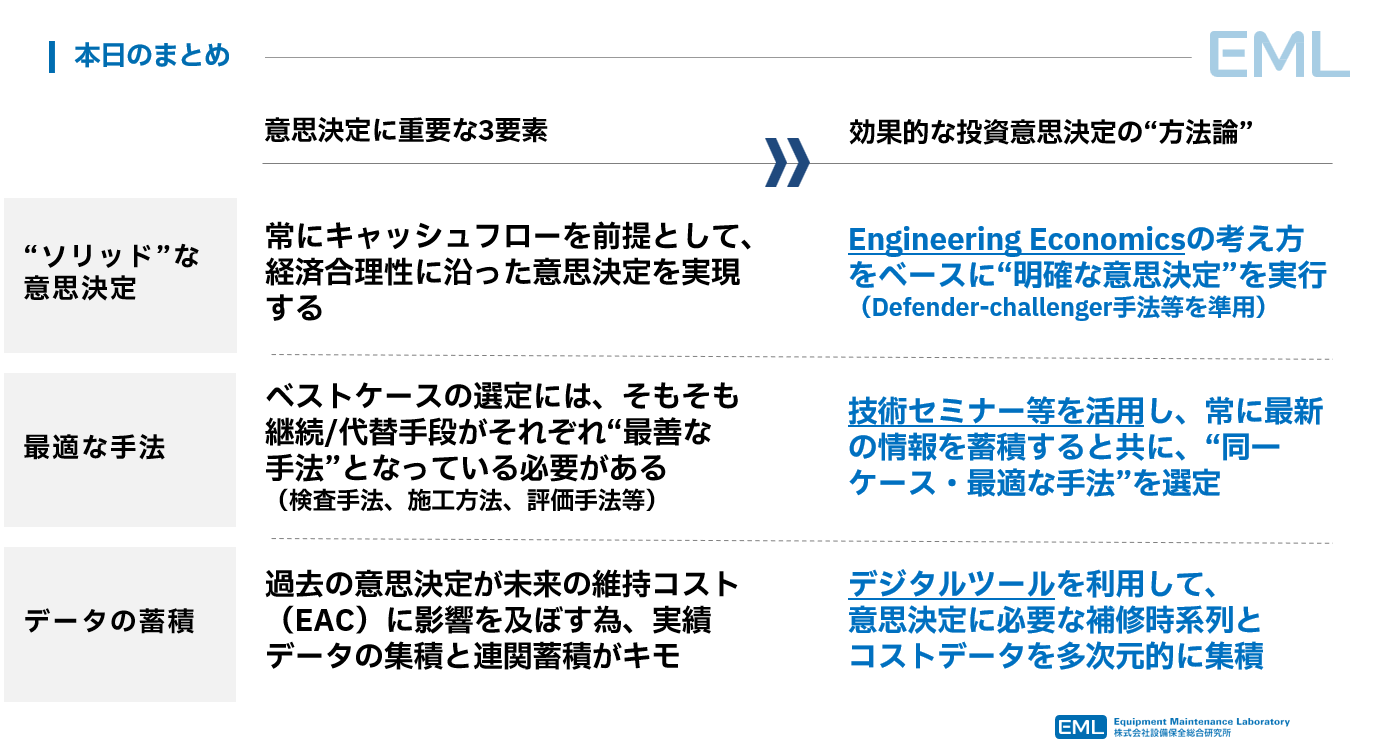

本記事の議論を凝縮すれば、意思決定を機能させる条件は3つに集約される。①常にキャッシュフローを前提として経済合理性に沿った意思決定を実現する「ソリッドな意思決定」、②継続/代替手段がそれぞれ最善の手法(検査手法、施工方法、評価手法等)となっていることを担保する「最適な手法」、③過去の意思決定が未来の維持コスト(EAC)に影響を及ぼすことを踏まえた「データの蓄積」——である。とりわけ実績データの集積と連関蓄積がキモとなる。
とりわけ③は、本シリーズ全体を貫く主題である。EACもDefender-Challenger手法も、入力となる設備単位のコスト実績——いつ・どの設備に・何の目的で・いくら使ったか——が構造化されて初めて機能する。デジタルツールを利用して意思決定に必要な補修時系列とコストデータを多次元的に集積すること、すなわちCMMS/EAMシステムによるアセット単位のデータ基盤整備が、第3要素を絵に描いた餅で終わらせないための実装手段となる。
シリーズ第1回で提示した3要素——アセット単位のコスト細分化、リスクベースの取捨選択、運転コストと資本コストの統合管理——は、これで一巡した。3つの要素は独立の技法ではなく、「アセット単位のデータが、リスク評価と経済性評価という2つの意思決定エンジンに燃料を供給する」という一つの体系である。次回は、この体系を現場の業務プロセスとシステムにどう実装するかを論じる。

参考文献
[1] Chan S. Park, "Contemporary Engineering Economics", 7th Edition, Pearson, 2022 — 経済性工学の標準的教科書。資本回収係数・等価年間コスト・Defender-Challenger手法(設備更新解析)を体系的に解説
[2] 国土交通省「公共事業評価の費用便益分析に関する技術指針(共通編)」(平成21年6月)— 費用・便益の現在価値化と社会的割引率(4%)の適用を規定
https://www.mlit.go.jp/tec/hyouka/public/090601/shishin/shishin090601.pdf
[3] J. Kneifel and D. Webb, "Life Cycle Costing Manual for the Federal Energy Management Program" (NIST Handbook 135, 2020 Edition), National Institute of Standards and Technology, September 2020 — 割引現在価値によるライフサイクルコスト評価の標準マニュアル
https://nvlpubs.nist.gov/nistpubs/hb/2020/NIST.HB.135-2020.pdf
[4] ISO 55000:2024, Asset management — Vocabulary, overview and principles(アセットマネジメントの用語・概要・原則を定める国際規格、第2版・2024年7月発行)
https://www.iso.org/standard/83053.html
[5] ISO 14224:2016, Petroleum, petrochemical and natural gas industries — Collection and exchange of reliability and maintenance data for equipment(設備の信頼性・保全データの収集・交換の標準形式を定める国際規格、第3版・2016年9月発行)
https://www.iso.org/standard/64076.html
次回予告
第5回: 3要素の実装 — アセット単位データ基盤とコスト分析業務の組み立て方
- 3要素を回すためのデータ項目設計とCMMS/EAM活用
- コスト実績の蓄積を日常業務に組み込む方法
- 分析の定着に向けた組織・KPI設計
